全塑型塑胶跑道施工工艺
2021-10-12 08:47 来自: 塑胶跑道网
全塑型自结纹塑胶面层施工工艺
塑胶跑道施工前首先检查基础根底,其要求体现:平整度、斜度、强度和稳定性、排水系统、保养期几个方面,完善好这几个方面后,才是正式的施工操作。

1、中小学、大学以及各类院校的运动场所;
2、人行道、小区公园、游乐园等地上。
全塑型跑道施工条件
1、如未到达以上要求,应叫校方(业主)予以整改到达以上要求后方可施工。
2、新沥青根底应至少确保20天维护后方可进行塑胶面层施工;
3、应确保根底无起砂、无裂缝、无开裂、无起鼓等有关塑胶面层施工标准规则,根底平整度、斜度需契合施工图纸规划要求;
全塑型跑道施工天气温度条件
1、底涂施工前若下雨,需待施工面干燥后才可继续施工。
2、施工平均气温低于10℃,空气湿度较大或雨天应中止施工。
3、夏季施工,要尽量避开正午高温段。
4、在施工过程中突发事件:劲风:应立即中止拌料出产,并用PVC薄膜盖好未固化的胶层,机械设备以及料桶等物避免尘埃废物进入。下雨:应立即停机,整理机内物料(已拌好的当废物处理掉,未拌好的及正在施工的场所,机械设备、胶粒都应立即盖严,切不可受潮,避免影响雨后施工)。

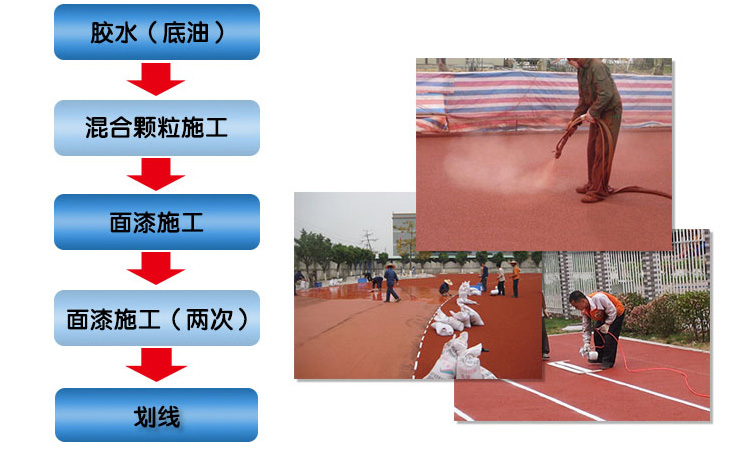

全塑型塑胶跑道施工操作
1、丈量根底高度,平整度、与斜度,断定铺装规模,依据塑胶铺装机的作业宽度及铺装方向放样并用记号笔画出施工底线。
2、对施工运用的材料做好小样。
3、根底处理:将丙烯酸乳液、108胶水、石英砂、水泥按必定份额充沛混合后涂于沥青根底,做封底处理。待封底处理并干固后,将跑道PU料(A、B料)按份额投入拌和机中充沛拌和,各种材料充沛拌和,并依据需要适量参加催化剂。
4、跑道底层:(分两层施工,第二遍适量的多加稀释剂,添加材料的流平性。)拌和后的PU材料用小斗车运至施工现场,依据画好的底线及设定的虚铺的系数铺于作业区内,用分料器均匀将材料散布,勿使过火会集或涣散。
5、依据铺装厚度要求,及时调整。
6、铺装操作工序须在材料可施工时刻内完结。
7、两片作业区的接缝处需细心处理,边铺装边压平。
塑胶层的规划方案及结构论说
塑胶层选用光面全塑形型铺设,3mm底材+2mm面材
结 构:3mm底材+2mm面材
组成配比:底材--甲组分:乙组分=1:4归纳料3mm
面材--甲组分:乙组分=1:3归纳料2mm
添加料:稀释剂和催化剂依照施工现场的气温文湿度进行调整。稀释剂一般为归纳料的3%左右,催化剂为0.8% 左右,视实际情况而定。
全塑型跑道面层喷涂
面层喷涂是施工过程中很重要的部分,施工质量的好与坏,将直接影响塑胶跑道全体质量和运用寿命。优质的材料、合理的配比、专业的设备及娴熟的施工操作才干确保优秀的产品和过硬的质量。
1、将所需的胶水、色膏和红胶粉按份额倒入专用胶浆拌和机中充沛拌和,使均匀。
2、当运用量小于包装时,使用磅称准确称量。
3、选用专用的高压高粘度喷涂机进行喷涂施工。
4、注意喷涂时的均匀性勿过火会集或涣散,不出现色差,确保粒子的密度和粘结牢度。
5、喷涂作业区与其他区域在原料或色彩不一起,用东西遮挡避免污染。
6、视面层具体情况,反方向穿插喷涂2道。
场所整理
1、对整理后可能形成的场所损害进行修补。
2、整理拌和站及周围施工活动区。
6、跑道划线施,跑道划线施工部分分为测绘放样和画线两大组成部分。
测绘放样
1、以跑道线内圈第一条线为基准,有必要准确测定。先放大线(直道、弯道)再放位线(各种竞赛起跑终点线、障碍赛栏位线等)。
2、经检验复核无误。
3、画线:画线师通过专业培训并配以标线漆,进行画线。
4、标准漆膜线宽为125px,滑润不刺眼,不得有穿插现象。
5、字符喷涂应明晰、美观,字体规矩。
完工后现场清场
1、将各场所附件就位,如跳远的起跑板、撑杆跳的植杆箱等。
2、完毕后,细心整理场所(包含拌和站、材料堆放点及生活区、周围环境)。拆除 并通知有关方面检验。
组织检验
准备好检验单,及应移送甲方的技能文件材料,请贵厂有关部门派员现场组织检验,并填写施工检验单。此作业需1天时刻。
更多>>
塑胶跑道推荐
- 合肥塑胶跑道生产厂家
- 合肥塑胶跑道施工和保养
- 太仓幼儿园塑胶地板
- 苍南塑胶跑道材料
- 18厚全塑性自结纹塑胶跑道
- 全塑性塑胶跑道
- 全塑性自结纹塑胶跑道
- 全塑性塑胶跑道施工工艺做法
- 全塑性塑胶跑道施工方案
- 全塑型塑胶跑道价格
- 什么是全塑型塑胶跑道
- 全塑型塑胶跑道介绍
